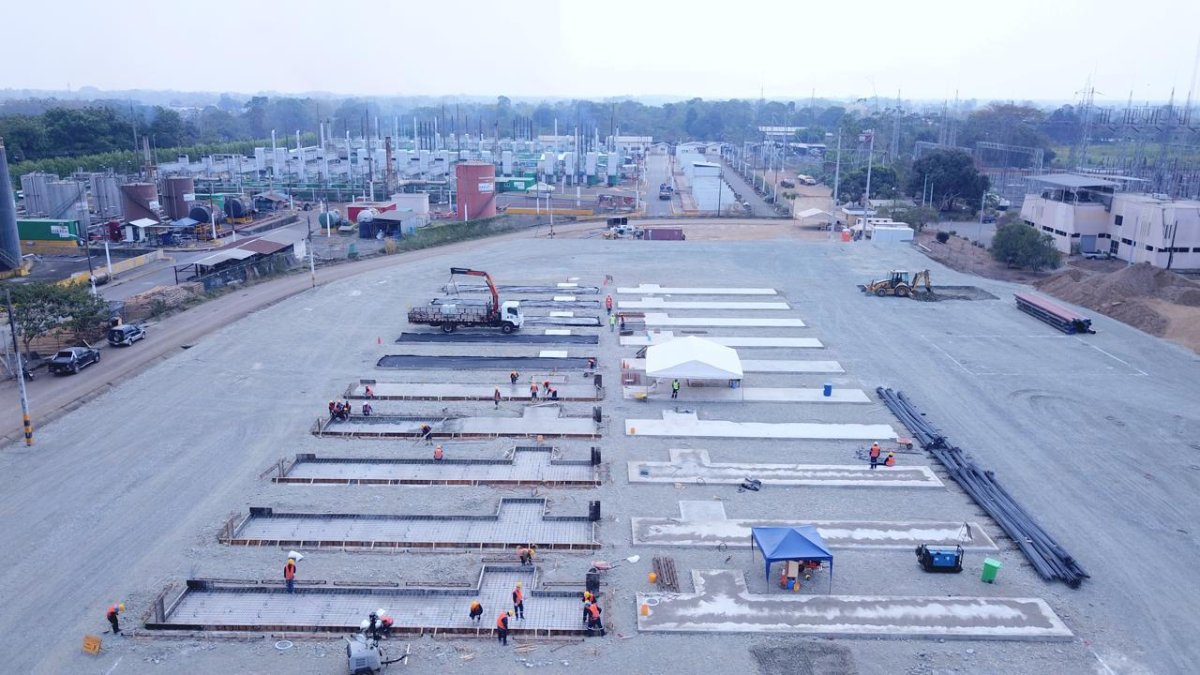

Trabajos en la central térmica de Quevedo, donde se instalarán 50 MW de capacidad.
Obra. Trabajos en la central térmica de Quevedo, donde se instalarán 50 MW de capacidad.Cortesía Ministerio de Energía

Contratos con Progen y Austral, en la mira de la Comisión Anticorrupción

El Ministerio de Energía y Minas deberá responder a varias preguntas

En medio de los apagones, el Gobierno de Daniel Noboa, a través de la Corporación Eléctrica del Ecuador (CELEC) firmó contratos con Progen Industries y Austral Technical Management. La Comisión Nacional Anticorrupción investiga esos convenios.

"Los contratos con Progen y Austral intentaron dotar al país de sistemas termoeléctricos y enfrentar la crisis energética que nos afectó durante varios meses del 2024", recordó la Comisión Nacional Anticorrupción.

Sin embargo, los plazos establecidos en los contratos nunca se cumplieron, subraya la Comisión Nacional Anticorrupción, cuyo coordinador es Germán Rodas.

Así, esta organización de la sociedad civil recordó que Progen firmó dos contratos por 99.400.000 dólares y 49.700.000 dólares, para proveer de 120 y 95 megavatios en Salitral y Quevedo. Debían entrar en funcionamiento el 30 y el 5 de noviembre del 2024, respectivamente. Mientras que Austral debía abastecer de 140 megavatios a Esmeraldas, hasta el 9 de enero. El contrato fue por USD 89.930.787 dólares.

Salitral

Estiaje y riesgo de apagones en Ecuador: ¿Qué proyectos siguen sin pendientes?

Leer más

Las preguntas para la ministra Inés Manzano

La Comisión Nacional Anticorrupción recordó que se afirmó que Progen y Austral presentaron las mejores proformas en términos de plazo y valor ofertado. Por lo que CELEC las invitó a participar de manera directa, para enfrentar la crisis eléctrica.

Sin embargo, los dos contratos "registran retrasos evidentes, a pesar de los anticipos económicos entregados".

En ese contexto, a la ministra de Energía, Inés Manzano, la Comisión le pide responder: ¿Conoce usted la fecha en la cual las dos empresas contratadas entregarán los equipos? Le solicitan informar al país si la totalidad de equipos y sistemas contratados están en el país. Y de ser así, ¿en qué fecha empezarán a operar?

Asimismo quieren saber ¿se ha certificado y verificado que los equipos adquiridos por Progen y Austral son nuevos o repotenciados y si cuentan con las garantías de los fabricantes de esos equipos, motores y sistemas?

¿Si los generadores provistas por Austral para Esmeraldas están calibrados a 50 Hz, podrán funcionar en el sistema eléctrico ecuatoriano que opera a 60 Hz? ¿Se ha recibido la garantía expresa que los motores están en condiciones de operar con el combustible denominado fuel oil?

¿A cuánto ascienden las multas, a la fecha, por los retrasos en la entrega de los sistemas de generación de electricidad conforme a lo estipulado en los contratos? ¿Indique el monto en dólares que se ha entregado a cada una de las empresas mencionadas como anticipos?
