Ecuador suma 10 MW de generación térmica alquilada de 525 MW previstos: ¿cuándo llegarán más?
Solo 10 MW ya están disponibles en Guangopolo. La Celec prevé que otros 45 MW entren en operación en Santa Elena en noviembre. La meta era sumar 525 MW en 2026

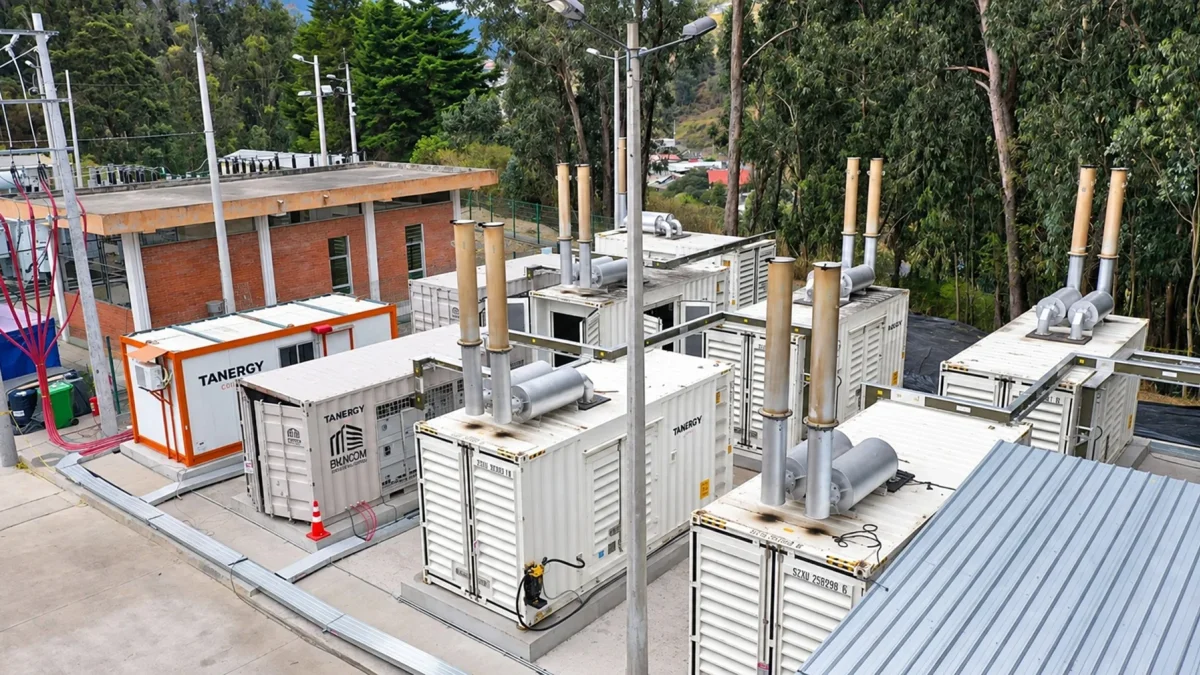

El complejo térmico de Guangopolo incorporó 10 MW de generación alquilada para reforzar el sistema eléctrico nacional.
Lo que debes saber
- Ecuador incorpor贸 10 MW de generaci贸n t茅rmica alquilada en Guangopolo, de los 525 MW previstos bajo esta modalidad para 2026.
- Otros 45 MW se instalar谩n en Santa Elena y Celec prev茅 que entren en operaci贸n en noviembre de 2026.
- Los 55 MW de Guangopolo y Santa Elena representan el 10,5 % de los 525 MW de generaci贸n alquilada contemplados en el plan.
El plan anunciado en abril contempla 920 MW t茅rmicos, entre 525 MW de alquiler y 395 MW de compra y reposici贸n de equipos.
A puertas del estiaje y ante la posible llegada del fen贸meno de El Ni帽o, la Corporaci贸n El茅ctrica del Ecuador (Celec) inform贸 que incorporar谩 55 megavatios (MW) de generaci贸n t茅rmica en Guangopolo y Santa Elena. Este aporte, sin embargo, equivale al 10,5 % de los 525 MW de generaci贸n alquilada que el Gobierno plante贸 incorporar en 2026.
Economía y negocios
Lea también | Mazar podría llegar solo hasta octubre si no baja la demanda eléctrica en Ecuador
Mayra Pacheco Pazmiño
Adem谩s, de esos 55 MW, solo 10 MW ya est谩n disponibles para el Sistema Nacional Interconectado (SNI). Los otros 45 MW entrar铆an en operaci贸n en noviembre de 2026, inform贸 la Celec en un comunicado difundido el 18 de septiembre.
Esta nueva potencia forma parte del plan que el Gobierno present贸 en abril pasado para incorporar 920 MW de generaci贸n t茅rmica durante 2026. De ese total, 525 MW corresponden a generaci贸n alquilada y 395 MW a compra de nueva generaci贸n y reposici贸n de equipos, seg煤n Celec.
Los proyectos de generación térmica
Los 525 MW de generaci贸n alquilada se distribuyen en ocho proyectos:
- Machala III - 200 MW
- BOT Guayaquil - 120 MW
- Salitral - 60 MW
- Pascuales - 50 MW
- Santa Elena - 45 MW
- Miraflores - 25 MW
- Jaramij贸 - 15 MW
- Guangopolo - 10 MW
Economía y negocios
Ecuador sumará solo 50 MW en 2026 para enfrentar el estiaje: ¿se evitarán los apagones?
Mayra Pacheco Pazmiño
Los otros 395 MW corresponden a compra de nueva generaci贸n y reposici贸n de equipos:
- Esmeraldas IV - 150 MW
- Dur谩n - 120 MW
- Esmeraldas III - 30 MW
- TG6 An铆bal Santos - 20 MW
- TG1 Miraflores���Machala II - 20 MW
- Santa Elena II - 18 MW
- Guangopolo I - 13 MW
- Quevedo II - 12 MW
- Jivino - 12 MW
Los primeros 10 MW ya operan en Guangopolo
Los primeros 10 MW de generación alquilada entraron en operación en el complejo térmico de Guangopolo, ubicado en el Valle de los Chillos, en Quito, señaló la empresa pública.
Seg煤n la Celec, con estos equipos la capacidad del complejo aument贸 de 34,3 MW a 44,3 MW. El Operador Nacional de Electricidad (Cenace) otorg贸 la autorizaci贸n para su operaci贸n comercial.
La empresa pública indicó que las unidades pasaron previamente por pruebas para verificar su capacidad y condiciones de funcionamiento. El proceso estuvo a cargo de Celec Termopichincha.
El ministro de Energ铆a, Juan Carlos Blum, asegura que Ecuador busca equipos para ampliar su generaci贸n el茅ctrica, pero enfrenta dificultades por la alta demanda y los largos plazos de entrega.
— Diario Expreso (@Expresoec) September 19, 2026
M谩s detalles ����https://t.co/84d78gcjCU pic.twitter.com/VZYPoQjIgV
Los otros 45 MW llegarían en noviembre
Los 45 MW restantes todavía no están disponibles para el sistema eléctrico. La Celec prevé instalarlos junto a la Central Térmica Santa Elena III, en la provincia de Santa Elena.
La empresa inform贸 que los 52 grupos electr贸genos que aportar谩n esta potencia ya llegaron al Puerto de Aguas Profundas de Posorja, en Guayas.
Una vez concluidos los tr谩mites aduaneros, los equipos ser谩n trasladados hasta Santa Elena para continuar con su instalaci贸n y las pruebas t茅cnicas. La entidad prev茅 que entren en operaci贸n en noviembre de 2026. El proceso estar谩 a cargo de Celec Electroguayas.
¿Cuánto representan los 55 MW frente al plan del Gobierno?
En abril de 2026, el Gobierno anunci贸 un programa para incorporar 920 MW t茅rmicos durante este a帽o. La planificaci贸n contempl贸 525 MW mediante alquiler, con una inversi贸n prevista de $315,54 millones, y otros 395 MW mediante compra y reposici贸n de equipos, de acuerdo con Celec.
Economía y negocios
Ecuador evalúa desconectar un día a la semana a empresas que consumen más electricidad
Mayra Pacheco Pazmiño
Los 10 MW de Guangopolo y los 45 MW de Santa Elena est谩n incluidos dentro de los 525 MW de alquiler. Por tanto, los 55 MW representan el 10,5 % de esa meta.
La Celec sostiene que la incorporación de estos equipos permitirá reforzar el abastecimiento eléctrico del país. El avance se produce mientras Ecuador se aproxima al período de estiaje, cuando disminuye el aporte de agua a varias de las principales centrales hidroeléctricas.
Ecuador busca reforzar su generación térmica
Aparte de Guangopolo y Santa Elena, el gobierno tiene previsto renovar en el transcurso de esta semana los contratos de alquiler de dos barcazas de generación térmica.
Con estas acciones se busca reforzar la generaci贸n t茅rmica. Ecuador dispone actualmente de alrededor de 900 megavatios (MW) de potencia t茅rmica, que permite cubrir cerca del 20 % de una demanda promedio de 4.487,9 MW, seg煤n datos del Operador Nacional de Electricidad (Cenace).
Dos barcazas para generar electricidad ya est谩n en el pa铆s y se destinar铆an principalmente a cubrir la demanda de grandes consumidores. As铆 lo explic贸 el ministro Juan Carlos Blum.
— Diario Expreso (@Expresoec) September 20, 2026
M谩s informaci贸n ���� https://t.co/vrBn0vs1Gy pic.twitter.com/TeJakaS5H7
La generación térmica disponible es menor a la registrada en los primeros meses de 2026, cuando bordeaba los 1.200 MW. Sin embargo, la terminación de los contratos de dos de las tres barcazas, que aportaban 200 MW, y el incendio que dejó fuera de operación a la central Esmeraldas I, de 125 MW, redujeron esa disponibilidad.
