sistema de transmisión eléctrica
Nuevo sistema de transmisión eléctrica para el sur de Ecuador avanza: ¿cuándo entrará en operación?
El proyecto Delsitanisagua–Cumbaratza–Los Encuentros–Bomboiza fortalecerá el transporte de electricidad hacia Zamora Chinchipe, Loja y Morona Santiago

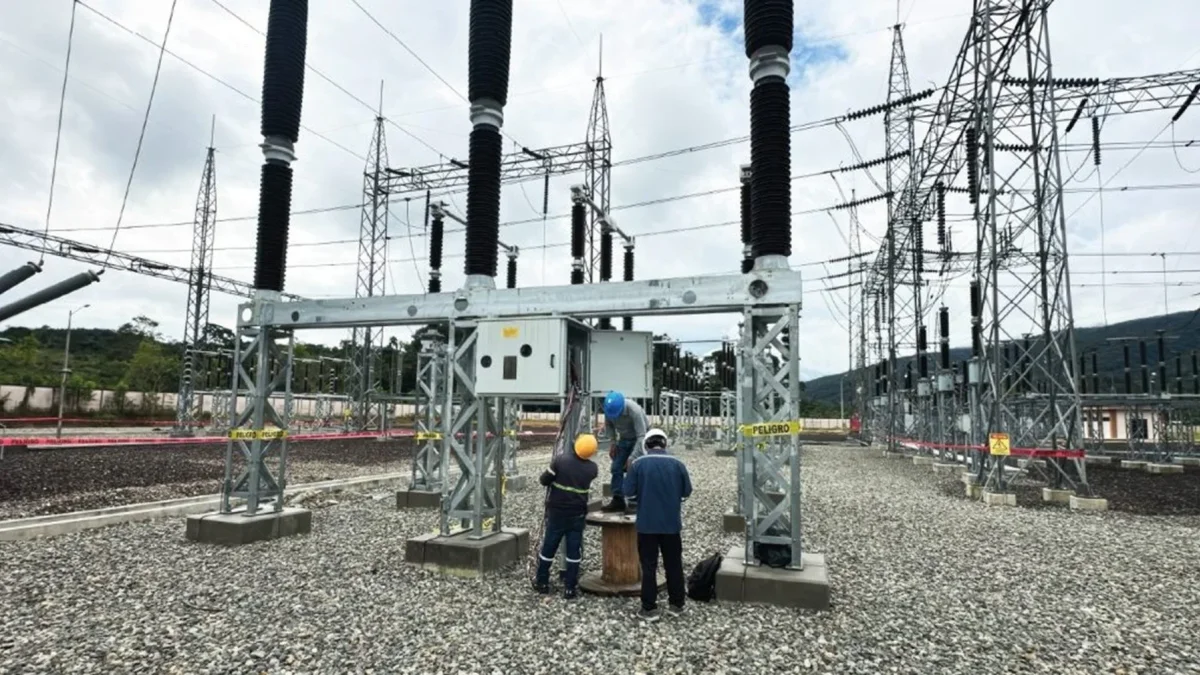

La obra, que demanda una inversión de $39,26 millones, busca reforzar el transporte de electricidad hacia Zamora Chinchipe y parte de Loja y Morona Santiago.
Lo que debes saber
- El nuevo sistema de transmisi贸n el茅ctrica para el sur de Ecuador registra un avance del 62,57 % y una inversi贸n de $39,26 millones.
- La obra permitir谩 transportar "sin restricciones" la energ铆a de Delsitanisagua y reforzar el despacho de otras centrales de generaci贸n, seg煤n la Celec.
- Los componentes del proyecto tienen previsto entrar en operación durante 2027, según el Plan de Operación del Sistema Nacional Interconectado.
El nuevo sistema de transmisi贸n el茅ctrica Delsitanisagua���Cumbaratza���Los Encuentros���Bomboiza alcanz贸 un avance del 62,57 % hasta finales de julio de 2026, inform贸 el 7 de agosto la Corporaci贸n El茅ctrica del Ecuador (Celec).
Economía y negocios
Lea también | Ecuador sumará solo 50 MW en 2026 para enfrentar el estiaje: ¿se evitarán los apagones?
Mayra Pacheco Pazmiño
La obra, que demanda una inversi贸n de $39,26 millones, busca reforzar el transporte de electricidad hacia Zamora Chinchipe y parte de Loja y Morona Santiago.
Uno de los principale objetivos del proyecto, seg煤n la Celec, es crear una nueva ruta que permita transportar, "sin restricciones", la energ铆a producida por la central hidroel茅ctrica Delsitanisagua, que tiene una capacidad instalada de 180 megavatios (MW).
La infraestructura tambi茅n fortalecer谩 el despacho de electricidad de las centrales Villonaco, de 16,5 MW; Sabanilla, de 30 MW; y Huascachaca, de 50 MW, adem谩s de facilitar la incorporaci贸n de futuros proyectos de generaci贸n que se desarrollen en el sur y suroriente del pa铆s.
Economía y negocios
Tres de cada cuatro vehículos eléctricos vendidos en Ecuador en 2026 son de origen chino
Mayra Pacheco Pazmiño
El proyecto contempla 93 kilómetros de líneas
La construcción se ejecuta en cinco frentes, que incluyen obras civiles y montaje electromecánico para ampliar las subestaciones:
- Cumbaratza, en Zamora y
- Bomboiza, en Gualaquiza, Morona Santiago.
El proyecto contempla, además, la línea de transmisión:
- Delsitanisagua���Cumbaratza, a 138 kilovoltios (kV), de doble circuito y 18 kil贸metros de longitud.
- Tambi茅n incluye la l铆nea Cumbaratza���Los Encuentros, a 230 kV, de doble circuito y 45 kil贸metros.
- As铆 como el reforzamiento de estructuras y el montaje de un doble circuito en la l铆nea Los Encuentros���Bomboiza, a 230 kV y con una extensi贸n de 30 kil贸metros.
En conjunto, las intervenciones abarcan 93 kilómetros de líneas de transmisión, según cifras referidas por la entidad.
La demanda promedio de energ铆a estimada para 2026 es la m谩s alta desde 2019. Influyen el crecimiento de la poblaci贸n, de la econom铆a, miner铆a, autos el茅ctricos.
— Diario Expreso (@Expresoec) August 3, 2026
Todo lo que debes saber ���� https://t.co/Xq2jq0rp3S pic.twitter.com/nnvBwIOQRu
Se ampliarán dos subestaciones eléctricas
Otra parte del proyecto corresponde a la ampliaci贸n de la subestaci贸n Cumbaratza. All铆 est谩 prevista la incorporaci贸n de un autotransformador trif谩sico de 230/138 kV y 300 megavoltamperios (MVA), adem谩s de nuevas bah铆as para la operaci贸n de la infraestructura.
En Bomboiza, en cambio, se instalarán dos nuevas bahías de línea a 230 kV.
Celec se帽al贸 que la nueva infraestructura permitir谩 aumentar la confiabilidad del servicio de transmisi贸n hacia la Empresa El茅ctrica Regional del Sur, encargada de atender parte de la demanda de la zona.
El sistema contribuir谩 al abastecimiento de los sectores urbano, rural, industrial, comercial y ganadero de Zamora Chinchipe y de zonas de Loja y Morona Santiago.
Economía y negocios
Ecuador incorporará “solo 50 MW” en 2026 para enfrentar el estiaje, admite viceministro Medina
Mayra Pacheco Pazmiño
La construcción generará unos 500 empleos
Los $39,26 millones de inversi贸n son financiados con recursos propios de la Celec. Durante la etapa de construcci贸n se prev茅 generar alrededor de 500 empleos directos.
Seg煤n la empresa p煤blica, el proyecto forma parte de las obras destinadas a fortalecer el Sistema Nacional de Transmisi贸n y mejorar la seguridad y confiabilidad del suministro el茅ctrico. La Celec, sin embargo, no precis贸 cu谩ndo entrar谩 en operaci贸n este nuevo sistema de transmisi贸n.
¿Cuándo estará listo el nuevo sistema de transmisión?
Aunque Celec no detall贸 en su bolet铆n del 7 de agosto de 2026 la fecha prevista para concluir toda la obra, el Plan de Operaci贸n del Sistema Nacional Interconectado (SNI) abril de 2026-marzo de 2028, publicado en junio pasado, lo incluye en la lista de proyectos que prev茅n su entrada en operaci贸n en este periodo.
En este documento, al que accedi贸 Diario EXPRESO, se detalla que est谩 planificado que el sistema de transmisi贸n Delsitanisagua���Cumbaratza���Bomboiza de 230 kV entre en operaci贸n en el tercer cuatrimestre de 2027.
Grandes consumidores de electricidad deber谩n acelerar la implementaci贸n de generaci贸n propia antes del 15 de diciembre de 2026, fecha l铆mite fijada por el Gobierno, que anunci贸 controles mensuales.
— Diario Expreso (@Expresoec) July 23, 2026
M谩s informaci贸n: https://t.co/XNUMCBsHDj pic.twitter.com/H7O3Q9LDBM
Mientras tanto, el Sistema de Transmisión Delsitanisagua - Cumbaratza 138 kV entrará en operación en el primer trimestre de 2027, según el Plan de Operación del SNI.
